El proceso de permiso de cimentación para nueva construcción en el Área de la Bahía es un requisito legal previo — ninguna excavación, encofrado ni colocación de concreto puede realizarse sin uno. Los propietarios y contratistas que contratan a un proveedor autorizado de servicios de cimentación para vivienda nueva deben seguir un flujo de aprobación de múltiples pasos que varía según la jurisdicción, las condiciones del suelo y el alcance del proyecto. Comprender cada fase — desde la preparación de documentos hasta la inspección final — mantiene las obras dentro del cronograma y evita costosas paralizaciones por incumplimiento.

Permiso de cimentación para nueva construcción en el Área de la Bahía — planos de ingeniería y documentos de permiso revisados sobre una mesa en obra
Figura 1 — Un paquete completo de permiso para la construcción de cimentación de vivienda nueva en el Área de la Bahía incluye planos sellados por un ingeniero, un informe geotécnico y una solicitud de permiso de construcción firmada.

El Área de la Bahía abarca más de una docena de departamentos de construcción independientes — desde San José y Oakland hasta ciudades más pequeñas como Pleasanton y Novato — cada uno operando bajo el Código de Construcción de California (CBC) e incorporando enmiendas locales adicionales. Las zonas de peligro sísmico, los suelos de arcilla expansiva y la proximidad a fallas activas introducen requisitos de revisión de ingeniería que no se encuentran en la mayoría de otras regiones. Estas exigencias técnicas son una razón principal por la que los costos de cimentación para vivienda nueva en el Área de la Bahía superan sistemáticamente los promedios nacionales.

Esta guía cubre cada etapa del proceso de permiso de cimentación para nueva construcción: qué documentos se requieren, cómo funciona la revisión de planos, cuándo es obligatorio un informe geotécnico y cómo evitar los retrasos más comunes.

Gráfico de barras que compara los plazos promedio de revisión de planos para permisos de cimentación en las principales ciudades del Área de la Bahía para nueva construcción residencial
Figura 2 — Los plazos promedio de revisión de planos para permisos de cimentación de vivienda nueva varían considerablemente entre las jurisdicciones del Área de la Bahía, desde varias semanas en ciudades más pequeñas hasta varios meses en los centros urbanos más grandes.

Qué Cubre un Permiso de Cimentación en Nueva Construcción en el Área de la Bahía

Un permiso de cimentación es una categoría de permiso de construcción que autoriza específicamente la base estructural de una nueva residencia. Es distinto de un permiso de construcción general: rige la profundidad de excavación, las dimensiones de las zapatas, el diseño del refuerzo, las especificaciones del concreto y las disposiciones de drenaje.

Alcance del Trabajo Cubierto

Los siguientes elementos están comprendidos en un permiso de cimentación típico para la construcción de viviendas nuevas en el Área de la Bahía:

  • Excavación y compactación del sitio (frecuentemente coordinada con un permiso de nivelación separado)
  • Profundidad y ancho de zapatas según los valores de capacidad portante del suelo
  • Tamaño, espaciado y longitudes de empalme del acero de refuerzo (varilla)
  • Diseño de mezcla de concreto y resistencia mínima a la compresión (f'c)
  • Colocación de pernos de anclaje para la fijación de la placa de solera
  • Plomería de desbaste bajo la losa (vinculada al permiso de plomería)
  • Drenaje del muro de cimentación y medidas de impermeabilización

Según la jurisdicción, el permiso de cimentación puede emitirse como documento independiente o como parte de un permiso de construcción combinado que abarca la estructura completa. Muchas ciudades del Área de la Bahía emiten permisos por fases, lo que permite iniciar los trabajos de cimentación mientras la revisión del plano estructural restante aún está en proceso, una práctica que puede reducir el cronograma general de construcción.

La elección entre sistemas de cimentación es una decisión de diseño temprana que determina qué secciones del código aplican y qué debe demostrar el expediente del permiso. Comprender las diferencias estructurales y de costo entre los sistemas de losa sobre terreno y cimentación elevada es un punto de partida importante antes de que comience la ingeniería.

Códigos Aplicables y Enmiendas Locales

Todas las jurisdicciones del Área de la Bahía adoptan el Código de Normas de Construcción de California (Título 24) como base, y luego superponen enmiendas locales. Las normas clave que afectan el diseño de cimentaciones incluyen:

  • CBC Capítulo 18 — Suelos y Cimentaciones
  • CBC Capítulo 19 — Concreto
  • ASCE 7 — Cargas Mínimas de Diseño, referenciado para cálculos de fuerzas sísmicas
  • Ordenanzas locales de nivelación en laderas y distritos de superposición de peligros geológicos
Jurisdicción Plazo Típico de Primera Revisión Presentación de Planos Electrónicos Disponible Informe Geotécnico Requerido
San Jose 8–14 semanas Sí (ePlan San Jose) Sí, para la mayoría de las nuevas construcciones
Oakland 10–16 semanas Sí (Accela) Sí, requerido en toda la ciudad
San Francisco 12–20 semanas Sí (portal DBI) Sí, con requisitos detallados de alcance
Fremont 6–10 semanas Requerido en sitios en ladera o de relleno
Santa Clara 6–10 semanas Requerido para todas las nuevas construcciones
Marin County 8–14 semanas Parcial Requerido en laderas y zonas de falla

Paso a Paso: El Proceso de Permiso de Cimentación para Nueva Construcción en el Área de la Bahía

El proceso de solicitud sigue una secuencia predecible, aunque los plazos y requisitos específicos varían según la ciudad. Los pasos a continuación reflejan el flujo de trabajo típico en la mayoría de los departamentos de construcción del Área de la Bahía.

Preparación Previa a la Solicitud

  1. Contrate a un ingeniero estructural certificado (SE o CE). Los planos de cimentación para nueva construcción residencial deben estar sellados por un ingeniero estructural o civil con licencia de California en la mayoría de las jurisdicciones del Área de la Bahía.
  2. Encargue un informe geotécnico (de suelos). Este documento identifica la capacidad de soporte, la clasificación del suelo, la profundidad del agua subterránea y la clase sísmica del sitio. Una revisión detallada de lo que un informe de suelos le indica a un ingeniero de cimentaciones ilustra por qué este paso no puede omitirse ni postergarse.
  3. Prepare los planos arquitectónicos y estructurales. Los planos deben mostrar la ubicación del sitio, el plano de cimentación, los detalles de las zapatas y secciones transversales a una escala mínima de ¼" = 1'.
  4. Complete la documentación de cumplimiento energético del Título 24 si el permiso de cimentación se incluye junto con el permiso de construcción completo.
  5. Verifique los requisitos específicos de la jurisdicción. Comuníquese con el departamento de construcción con anticipación para confirmar los formularios locales, los aranceles de permisos y cualquier documentación adicional exclusiva de esa ciudad o condado.

Presentación de la Solicitud

La mayoría de los departamentos de construcción del Área de la Bahía ahora aceptan envíos electrónicos de planos (e-plans) a través de portales en línea. Un paquete de envío estándar incluye:

  • Formulario de solicitud de permiso de construcción completo, específico para la jurisdicción
  • Planos de cimentación con firma de ingeniero (PDF, generalmente en hojas de 24"×36")
  • Informe geotécnico con recomendaciones específicas para el sitio
  • Cálculos estructurales que demuestren el cumplimiento del código
  • Plano del sitio que muestre retiros, servidumbres y topografía existente
  • Tarifas del permiso calculadas según la valoración del proyecto

Revisión de Planos y Correcciones

Tras la presentación, un revisor de planos examina los dibujos para verificar el cumplimiento de los códigos aplicables. Las correcciones de primera ronda son habituales — la mayoría de los proyectos reciben una carta de correcciones solicitando aclaraciones sobre los detalles del refuerzo, las recomendaciones geotécnicas o el diseño de drenaje. El ingeniero responsable responde por escrito y luego se realiza una segunda revisión. En algunas jurisdicciones, la revisión de planos en ventanilla (OTC) está disponible para proyectos sencillos, reduciendo el tiempo de aprobación a tan solo un día hábil.

Consejo Profesional: Incluir una matriz de respuestas que relacione cada recomendación geotécnica con la hoja de planos y la nota de detalle correspondiente reduce los elementos de corrección en la primera ronda y puede acortar el ciclo total de revisión de planos en varias semanas.

Constructores Primerizos vs. Contratistas Experimentados: Vías para Obtener Permisos

La vía para obtener permisos difiere significativamente según si el solicitante es un propietario-constructor primerizo o un contratista licenciado con experiencia en la jurisdicción.

Permisos de Propietario-Constructor

La ley de California permite a los propietarios obtener sus propios permisos de construcción sin licencia de contratista bajo la exención de propietario-constructor. Este camino conlleva obligaciones legales específicas:

  • El propietario debe ocupar personalmente la estructura terminada.
  • La propiedad no puede venderse durante un año tras la finalización sin revelar al comprador la condición de propietario-constructor.
  • El propietario es legalmente responsable de la cobertura de compensación laboral para cualquier trabajador en el sitio.
  • Algunas jurisdicciones aplican un escrutinio adicional a los permisos estructurales bajo solicitudes de propietario-constructor, particularmente en zonas de ladera y de alta actividad sísmica.
  • Los constructores primerizos no familiarizados con los procesos de corrección pueden experimentar ciclos de revisión de planos más largos debido a presentaciones iniciales incompletas.

Quienes naveguen documentación similar para estructuras accesorias encontrarán que los requisitos de permisos de enmarcado para ADU en el Área de la Bahía comparten muchos de los mismos elementos de solicitud — la familiaridad con un proceso a menudo se transfiere al otro.

Permisos de Contratista Licenciado

Los contratistas con licencia C-8 (Concreto) o licencia A (Ingeniería General) que obtienen permisos en nombre de un propietario aportan varias ventajas prácticas:

  • Relaciones de trabajo establecidas con el personal del departamento de construcción
  • Familiaridad con los patrones de corrección específicos de la jurisdicción que los solicitantes primerizos comúnmente pasan por alto
  • Capacidad para solicitar revisión expedita o prioritaria en algunas ciudades
  • Certificados de seguro vigentes que satisfacen los requisitos municipales sin papeleo adicional

Los contratistas licenciados con historial de permisos locales suelen avanzar más rápido en la revisión de planos porque sus presentaciones anticipan los elementos de corrección más comunes. En sitios complejos — terrenos en ladera, zonas propensas a licuefacción o suelos con alto contenido de arcilla — este conocimiento institucional se traduce directamente en menos retrasos. Las decisiones tomadas durante el permiso inicial de nueva construcción también pueden tener consecuencias a largo plazo; por ejemplo, los requisitos de cimentación para adiciones de segundo piso en el Área de la Bahía a menudo dependen de las decisiones de trayectoria de carga documentadas en el conjunto de permisos original.

Cuándo Se Requiere un Informe Geotécnico — y Cuándo No

Una pregunta frecuente de los constructores primerizos es si un informe geotécnico (de suelos) es siempre obligatorio para una solicitud de permiso de cimentación para nueva construcción en el Área de la Bahía. La respuesta corta, para la mayoría de los sitios del Área de la Bahía, es sí.

Condiciones Que Desencadenan el Requisito de un Informe

Un informe geotécnico es casi siempre requerido cuando:

  • El proyecto está ubicado en una zona de peligro geológico mapeada — una Zona de Falla Sísmica Alquist-Priolo, una zona de peligro de licuefacción, o un área de deslizamiento de tierra mapeada
  • El terreno está en una ladera o tiene pendientes superiores al 15%
  • Están presentes suelos expansivos como la arcilla del Área de la Bahía — una condición regional generalizada tratada en detalle en cómo el suelo de arcilla expansiva afecta las cimentaciones de nuevas viviendas en el Área de la Bahía
  • El sitio contiene relleno de origen desconocido o con historial de compactación no verificado
  • El código municipal de la jurisdicción exige una investigación de suelos para toda nueva construcción residencial (varias ciudades del Área de la Bahía tienen este requisito)

Situaciones Límite

En terrenos planos con condiciones de suelo uniformes y bien documentadas establecidas por proyectos adyacentes, algunas jurisdicciones permiten que el ingeniero de registro se base en los valores de capacidad de carga presuntivos de la Tabla 1806.2 del CBC en lugar de una nueva investigación específica del sitio. Esta opción está disponible con poca frecuencia en el Área de la Bahía dada la variabilidad regional del suelo y las activas condiciones sísmicas. Incluso donde un informe no es estrictamente necesario, encargar uno es ampliamente considerado una práctica recomendada — protege al ingeniero, al contratista y al propietario si surgen preguntas sobre el rendimiento de la cimentación después de que la construcción esté completa.

Advertencia: Proceder sin un informe geotécnico en un sitio con relleno no documentado o subsuelo de arcilla expansiva crea un serio riesgo de asentamiento diferencial — un modo de falla estructural que es tanto difícil como costoso de remediar una vez que la vivienda está construida.

Errores de Permisos que Retrasan los Proyectos de Nueva Construcción

Incluso los equipos de proyecto con experiencia encuentran retrasos en los permisos. Las causas más comunes son evitables con una preparación cuidadosa y atención constante al proceso.

Errores de Documentación

  • Juegos de planos incompletos: Los detalles faltantes — como el espaciado de pernos de anclaje, las longitudes de empalme por traslape o las dimensiones mínimas de recubrimiento de concreto — son la principal fuente de correcciones en la primera revisión de planos.
  • Documentos contradictorios: Cuando los planos arquitectónicos muestran una profundidad de cimentación diferente a la de los planos estructurales, el revisor señala la discrepancia y exige una coordinación completa antes de que pueda avanzar la aprobación.
  • Informes geotécnicos desactualizados: Algunas jurisdicciones exigen informes de suelos con fecha dentro de un período definido — comúnmente cinco años — y rechazan documentos más antiguos aunque las condiciones del sitio no hayan cambiado.
  • Sellos de ingeniería faltantes: Los planos sin sello húmedo o digital autenticado de un ingeniero con licencia de California son rechazados de inmediato al momento de la presentación.
  • Formulario de solicitud incorrecto: Cada jurisdicción utiliza sus propios formularios; presentar el formulario de una ciudad vecina es un error administrativo común que retrasa el procesamiento sin generar una carta formal de correcciones.

Muchos de estos patrones de documentación también aparecen en contextos de reparación. Quienes ya están familiarizados con el proceso de permisos para reparación de cimentaciones en el Área de la Bahía reconocerán que los patrones de corrección en la revisión de planos comparten elementos comunes tanto en construcción nueva como en aplicaciones de refuerzo.

Fallas en la Programación de Inspecciones

  • Solicitar una inspección antes de que el refuerzo esté completamente colocado y accesible para el inspector
  • Verter concreto antes de que se apruebe la inspección previa al vaciado — una infracción al código que puede requerir demoler el material recién colocado
  • No publicar claramente la dirección permitida en la entrada del sitio de obra
  • No programar la inspección previa al vaciado con suficiente anticipación — un plazo de aviso de 48 a 72 horas es estándar en la mayoría de los departamentos de construcción del Área de la Bahía
  • Permitir que el permiso venza antes de que se completen todas las inspecciones (la mayoría de las jurisdicciones aplican un límite de 180 días de período de inactividad)

Mejores Prácticas para una Aprobación Fluida del Permiso de Cimentación

Los equipos de proyecto experimentados siguen un conjunto consistente de prácticas que reducen los ciclos de revisión de planos y mantienen las secuencias de inspección en curso desde el principio.

Reuniones Previas a la Solicitud y Contacto Anticipado

  • Solicite una reunión previa a la solicitud con el departamento de construcción antes de presentar cualquier plano. Muchas jurisdicciones del Área de la Bahía ofrecen este servicio sin cargo para nuevos proyectos residenciales. Los revisores frecuentemente identifican requisitos específicos de la jurisdicción con anticipación, evitando costosas revisiones en la etapa formal de presentación.
  • Confirme si se requiere un permiso de nivelación por separado y si debe aprobarse antes de que se pueda emitir el permiso de cimentación — los requisitos de secuencia varían según la jurisdicción.
  • Determine si aplica un programa de Inspección Especial. Los proyectos con mezclas de concreto diseñadas por ingenieros, refuerzo de alta resistencia o condiciones de suelo difíciles suelen requerir un inspector especial de terceros cuyo alcance debe definirse antes de cualquier vaciado.
  • Verifique el calendario de tarifas con anticipación. Las tarifas de permisos del Área de la Bahía para nueva construcción residencial varían ampliamente — desde varios miles de dólares hasta más de $50,000 — dependiendo de la jurisdicción y la valoración del proyecto.

Trabajar de Manera Efectiva con los Revisores de Planos

  • Responda a las cartas de correcciones de manera oportuna y exhaustiva. Las respuestas parciales que abordan algunos puntos pero no otros reinician el reloj de revisión e indican una comprensión incompleta de la corrección.
  • Haga referencia directamente a los números de corrección del revisor de planos en todas las cartas de respuesta para eliminar ambigüedades y agilizar la revisión.
  • Incluya una tabla de contenido clara para el conjunto de planos para que los revisores puedan localizar los detalles sin tener que buscar entre múltiples hojas.
  • Coordine directamente con el ingeniero geotécnico cuando se necesiten respuestas estructurales a las recomendaciones de suelos — no transmita mensajes técnicos a través de intermediarios.
  • Mantenga un registro de toda la correspondencia con el departamento de construcción, incluyendo fechas, nombres de los revisores y orientación verbal recibida durante reuniones o llamadas telefónicas.

Inspecciones, Mantenimiento de Registros y Cierre del Permiso

El permiso no se cierra — y el proceso del certificado de ocupación no puede comenzar — hasta que todas las inspecciones de cimentación requeridas sean aprobadas y documentadas. Los registros organizados durante esta fase previenen retrasos en etapas posteriores de la construcción.

Hitos de Inspección Requeridos

La siguiente secuencia de inspecciones es estándar para la mayoría de los proyectos de cimentación residencial nueva en el Área de la Bahía:

  1. Inspección de excavación: Verifica que las dimensiones de la zanja, las condiciones de soporte del suelo en el fondo de la excavación y cualquier sobre-excavación requerida por material inadecuado coincidan con los planos aprobados y las recomendaciones geotécnicas.
  2. Inspección de varillas de refuerzo (antes del vaciado): Confirma que todo el acero de refuerzo esté correctamente colocado, amarrado y a la profundidad adecuada antes de vaciar cualquier concreto. Este es el punto de control más crítico en toda la secuencia del permiso de cimentación.
  3. Observación del vaciado de concreto: Algunas jurisdicciones requieren que un inspector especial esté presente durante los vaciados; otras dependen de la aprobación del inspector de campo antes de que comience el vaciado.
  4. Inspección de pernos de anclaje: Verifica que los pernos de anclaje estén colocados según las dimensiones del plano y las profundidades de empotramiento antes de que el concreto endurezca.
  5. Inspección de muro de cimentación: Para cimentaciones elevadas o de sótano, generalmente se requiere una inspección separada de los muros encofrados antes del vaciado de concreto como punto de control adicional.

Documentación Final y Retención de Registros

Después de que todas las inspecciones sean aprobadas, los siguientes documentos deben conservarse permanentemente en el expediente de la propiedad:

  • La tarjeta de permiso aprobada y todos los registros de firma de inspección
  • Juego de planos aprobados sellados tanto por el ingeniero de registro como por el departamento de construcción
  • Informe geotécnico junto con cualquier actualización de memorandos de campo emitida durante la construcción
  • Informes de inspección especial y tickets de lote de concreto (si aplica)
  • Registros de cilindros de prueba que documenten la resistencia a la compresión del concreto

Estos registros tienen valor a largo plazo en el Área de la Bahía porque las solicitudes futuras de permisos — para ampliaciones, construcción de ADU o renovaciones mayores — frecuentemente requieren documentación del sistema de cimentación existente. El mantenimiento exhaustivo de registros al finalizar el proyecto reduce la carga de ingeniería y administrativa en todos los permisos futuros vinculados a la propiedad.

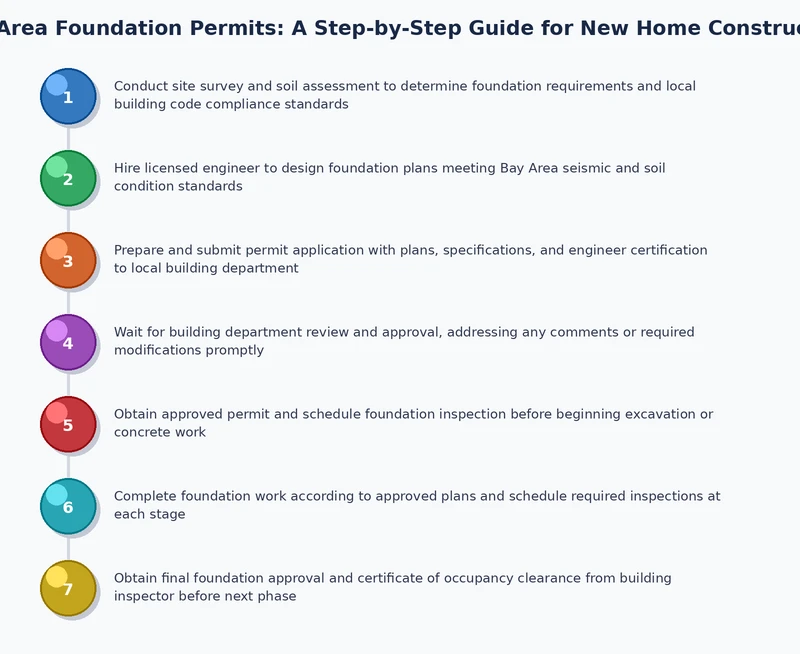

Diagrama de proceso que muestra la secuencia de aprobación de permisos de cimentación e inspección para proyectos de construcción de nuevas viviendas en el Área de la Bahía
Figura 3 — El proceso de permiso de cimentación para nueva construcción en el Área de la Bahía avanza a través de la preparación previa a la solicitud, revisión de planos, emisión del permiso e inspecciones de campo secuenciales antes del cierre final.

Preguntas Frecuentes

¿Cuánto tiempo tarda en aprobarse un permiso de cimentación en el Área de la Bahía?

Los plazos de revisión de planos para nuevos permisos de cimentación residencial en el Área de la Bahía suelen oscilar entre seis y veinte semanas para el primer ciclo de revisión, según la jurisdicción. San Francisco y Oakland tienden a tener plazos más largos; ciudades más pequeñas como Fremont y Santa Clara suelen procesar los permisos más rápido. Los ciclos de revisión posteriores para respuestas a correcciones son generalmente más cortos — a menudo de dos a cuatro semanas — siempre que la respuesta sea exhaustiva y completa.

¿Puede un propietario obtener un permiso de cimentación sin un contratista?

Sí. La exención de propietario-constructor de California permite que el dueño de una propiedad solicite un permiso de cimentación sin tener una licencia de contratista, siempre que el propietario supervise o realice personalmente el trabajo y tenga la intención de ocupar la vivienda terminada. El propietario asume plena responsabilidad legal por el cumplimiento del código, la seguridad de los trabajadores y el seguro durante la construcción. Los departamentos de construcción siguen exigiendo planos con sello de ingeniero independientemente de quién solicite el permiso.

¿Se requiere siempre un informe geotécnico para un nuevo permiso de cimentación residencial en el Área de la Bahía?

En la mayoría de las jurisdicciones del Área de la Bahía, se requiere un informe geotécnico para nuevas construcciones residenciales. El requisito es particularmente consistente en lotes en laderas, sitios en zonas de licuefacción o deslizamiento de tierra catalogadas, y propiedades con suelos de arcilla expansiva — todas condiciones comunes en toda la región. Existe una excepción limitada en algunas jurisdicciones para lotes planos con condiciones de suelo bien documentadas, pero esta excepción raramente está disponible dada la variabilidad geológica del Área de la Bahía.

¿Qué sucede si se vierte concreto antes de completarse la inspección previa al vaciado?

Colocar concreto antes de que se apruebe una inspección previa al vaciado requerida constituye una violación al código. El departamento de construcción tiene autoridad para exigir que se retire el concreto para poder inspeccionar el refuerzo subyacente. Este resultado — a veces llamado violación de vaciado — es costoso, causa retrasos significativos en el cronograma y puede afectar la reputación de un contratista ante el departamento de construcción en proyectos futuros. Programar las inspecciones con al menos 48 a 72 horas de anticipación evita consistentemente esta situación.

Pensamientos Finales

Navegar el proceso de permisos de cimentación para nueva construcción en el Área de la Bahía exige una preparación cuidadosa, documentación de ingeniería coordinada y una comprensión clara de los requisitos específicos de cada jurisdicción, todo antes de que una pala toque el suelo. Pro Home Foundation trabaja con propietarios y constructores del Área de la Bahía en cada fase de este proceso, desde la planificación previa a la solicitud y la coordinación geotécnica hasta la secuenciación de inspecciones y el cierre del permiso. Se recomienda a quienes inician un proyecto de construcción de vivienda nueva que se comuniquen con el equipo de Pro Home Foundation desde el principio para que los permisos, el diseño y la construcción avancen según lo programado desde el primer día.
